Le Carrefour Route d’Espagne – av. de Palarin – allée Jean Jaurès entame sa transformation

Dans le cadre du développement de la Ligne Express Bus (LEX) et du Réseau Express Vélo (REV) qui traverseront la commune en 2025, des travaux d’aménagement du carrefour «avenue de Palarin – route d’Espagne – allée Jean Jaurès» débuteront le 14 octobre prochain. Ce grand chantier d’aménagement a été présenté le 9 octobre dernier  lors d’une réunion publique à la salle du Confluent.

Le projet

Ce grand chantier d’aménagement consiste en  :

  • L’amélioration et la sécurisation du carrefour en créant une voie centrale dédiée aux transports en commun avec des quais bus, des trottoirs sécurisés et une voie cyclable bidirectionnelle, tout en maintenant des doubles voies de circulation dans chaque sens.
  • L’embellissement et la végétalisation des abords (plantation d’une vingtaine d’arbres notamment).
  • Une reprise de l’éclairage public.
  • Une reprise du niveau de la chaussée.

La Ville de Portet s’emploie à développer différentes alternatives afin de limiter l’impact de l’usage des véhicules et de rendre l’espace public plus agréable, plus apaisé, en rééquilibrant les différents usages – vélos, voitures, transports en commun, piétons“. Thierry Suaud, maire et Conseiller départemental .

Le calendrier

Les travaux sont prévus d’octobre 2024 jusqu’à août 2025, soit 10 mois, sous réserve des aléas climatiques et/ou techniques.

La mise en service de la LEX est prévue pour septembre 2025.

Les conditions de circulation durant le chantier

Durant les travaux, la circulation sera maintenue dans les deux sens pour tous les véhicules sur la route d’Espagne mais sera réduite à une seule voie. Des perturbations de circulation sont à prévoir. Des déviations et des itinéraires conseillés sont mis en place.

Retrouvez ci-dessous le détail des différentes étapes du chantier.



Phases 1& 2 : Travaux RD120 (ouest) et avenue de Palarin
Du 14 octobre 2024 au 14 février 2025

  • Du 14 au 21 octobre : travaux de préparation.
  • L’avenue Palarin est en sens unique au niveau du carrefour avec la route d’Espagne. Seule la circulation vers Villeneuve-Tolosane est autorisée.
    Les véhicules venant de Villeneuve-Tolosane et Cugnaux sont invités à suivre la déviation par l’avenue de la Saudrune et la RD63.
  • A partir du 21 octobre, le haut de l’allée Jean Jaurès est fermé à la circulation. Les véhicules venant du centre du village sont invités à suivre l’ancienne route Impériale pour rejoindre la route d’Espagne.
  • Sur la route d’Espagne, venant de Muret, il est interdit de tourner à droite sur la route de la clé (déviation par l’allée des sports pour rejoindre le centre du village).
  • L’accès à la station-service Total est maintenu. La sortie vers Toulouse est interdite (sortie uniquement vers Villeneuve-Tolosane et Muret).

Cliquer sur le plan ci-dessous pour l’agrandir.

Phase 3 : Travaux RD120 (centre) et avenue de Palarin
Du 17 février au 5 avril 2025

  • Le haut de l’allée Jean Jaurès est de nouveau ouvert pour les véhicules venant de Portet ou de Muret par la route d’Espagne. Les véhicules sur la route d’Espagne venant de Toulouse ne pourront pas tourner vers la gauche sur l’allée Jean Jaurès.
  • L’avenue Palarin est en sens unique au niveau du carrefour avec la route d’Espagne. Seule la circulation vers Villeneuve-Tolosane est autorisée.
    Les véhicules venant de Villeneuve-Tolosane et Cugnaux sont invités à suivre la déviation par l’avenue de la Saudrune et la RD63.
  • L’accès à la station-service Total est maintenu mais la sortie vers la route d’Espagne est interdite (sortie uniquement vers Villeneuve-Tolosane).

Cliquer sur le plan ci-dessous pour l’agrandir.

Phase 4 : Travaux RD120 (Est) et élargissement de l’avenue de Palarin
Du 5 avril au 5 juin 2025

  • L’avenue Palarin est de nouveau ouverte dans les deux sens de circulation.
  • La sortie de la station-service Total se fait uniquement vers Villeneuve-Tolosane.
  • La station-service Total sera fermée durant 3 semaines.

Cliquer sur le plan ci-dessous pour l’agrandir.

Phase 5 : Couloirs bus en terre-plein central
Du 6 juin au 15 juillet 2025

  • Voies de circulation normales

Cliquer sur le plan ci-dessous pour l’agrandir.

Tavaux de réfection de la chaussée et travaux de finition
Du 16 juillet à août 2025

  • Travaux de nuit du 16 au 31 juillet. Le carrefour sera fermé à la circulation de 6h à 21h.
  • En août, travaux de finition et marche à blanc des bus avant mise en service.

Cliquer sur le plan ci-dessous pour l’agrandir.

Les Bus

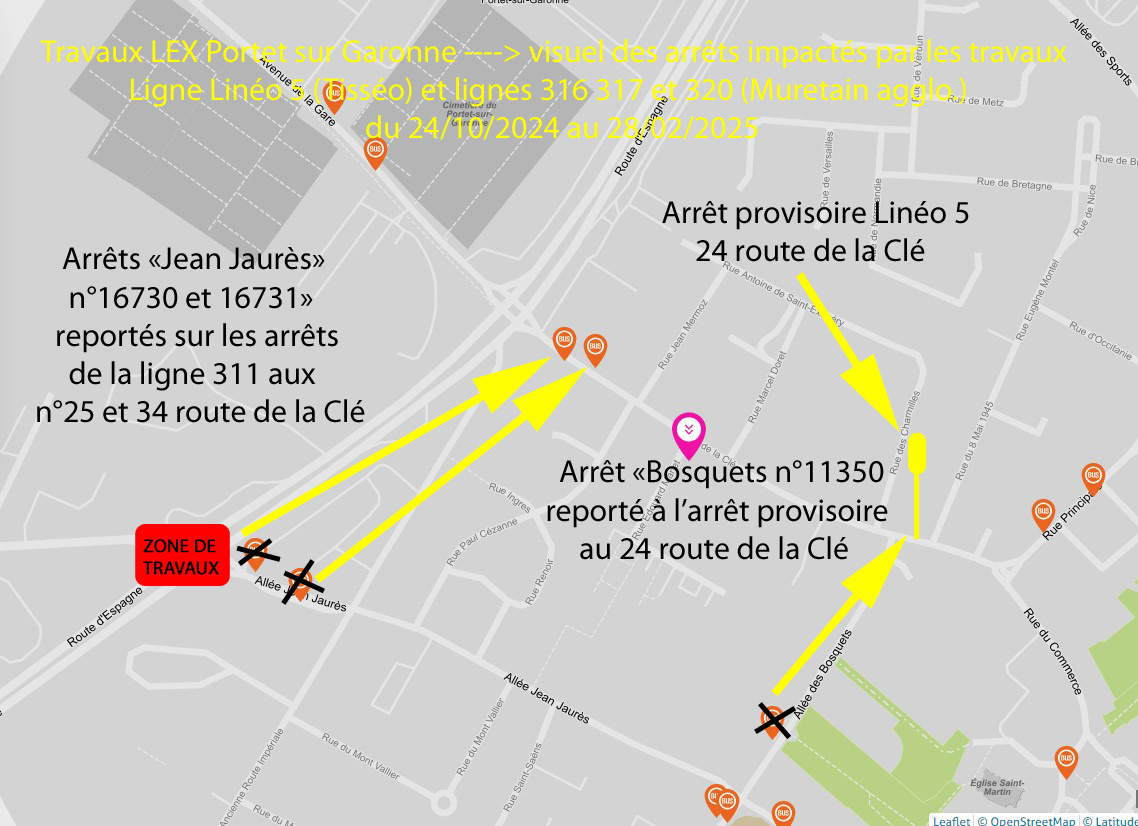

Durant les travaux, certains arrêts de bus des lignes L5, 316, 317 et 320 sont modifiés, du 24 octobre 2024 au 28 février 2025.

  • Les arrêts Jean Jaurès sont reportés sur les arrêts de la ligne 311 aux N°25 et 34 de la route de la clé.
  • L’arrêt des Bosquets est reporté à l’arrêt provisoire au 24 route de la clé.

Le chantier en images

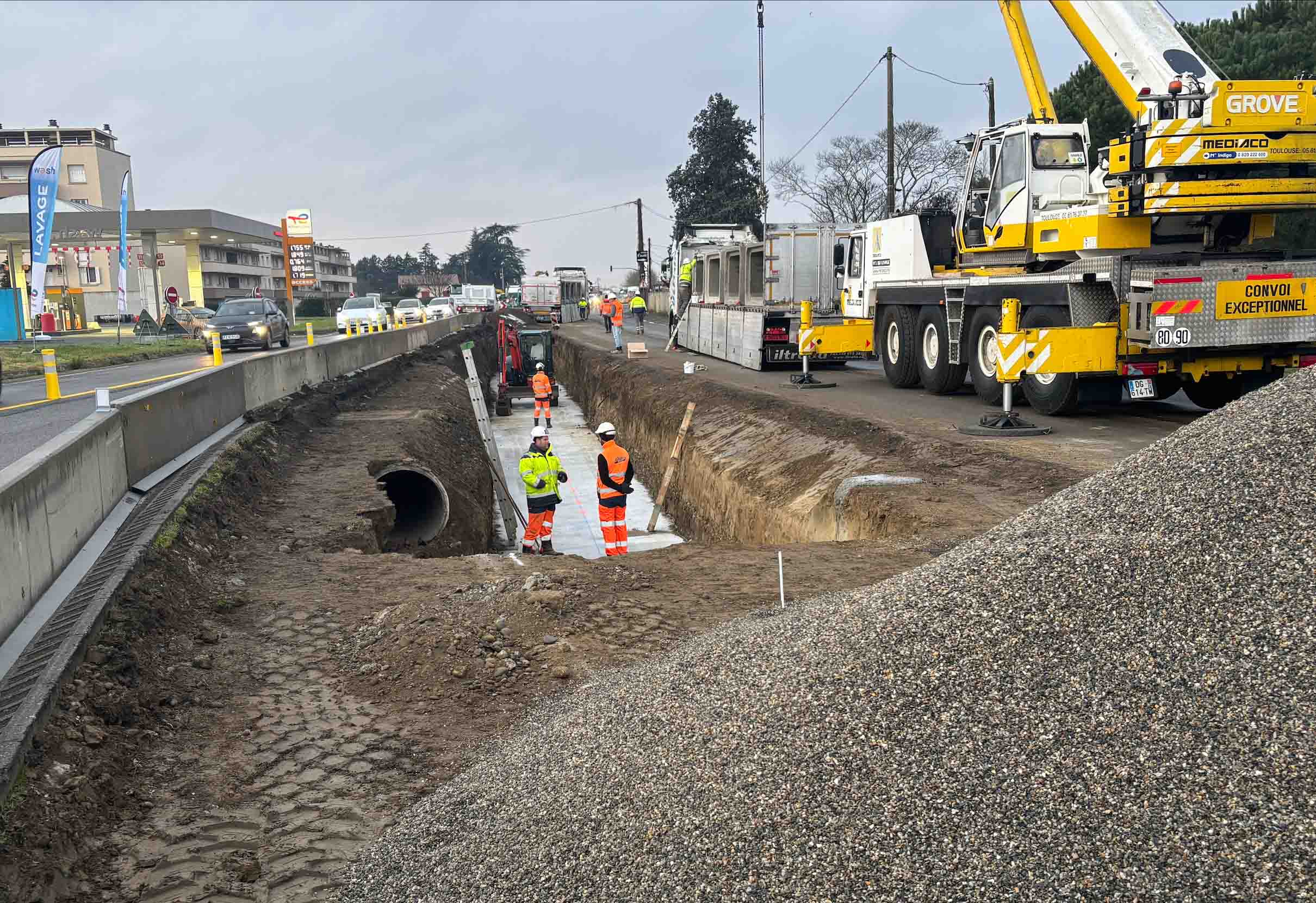

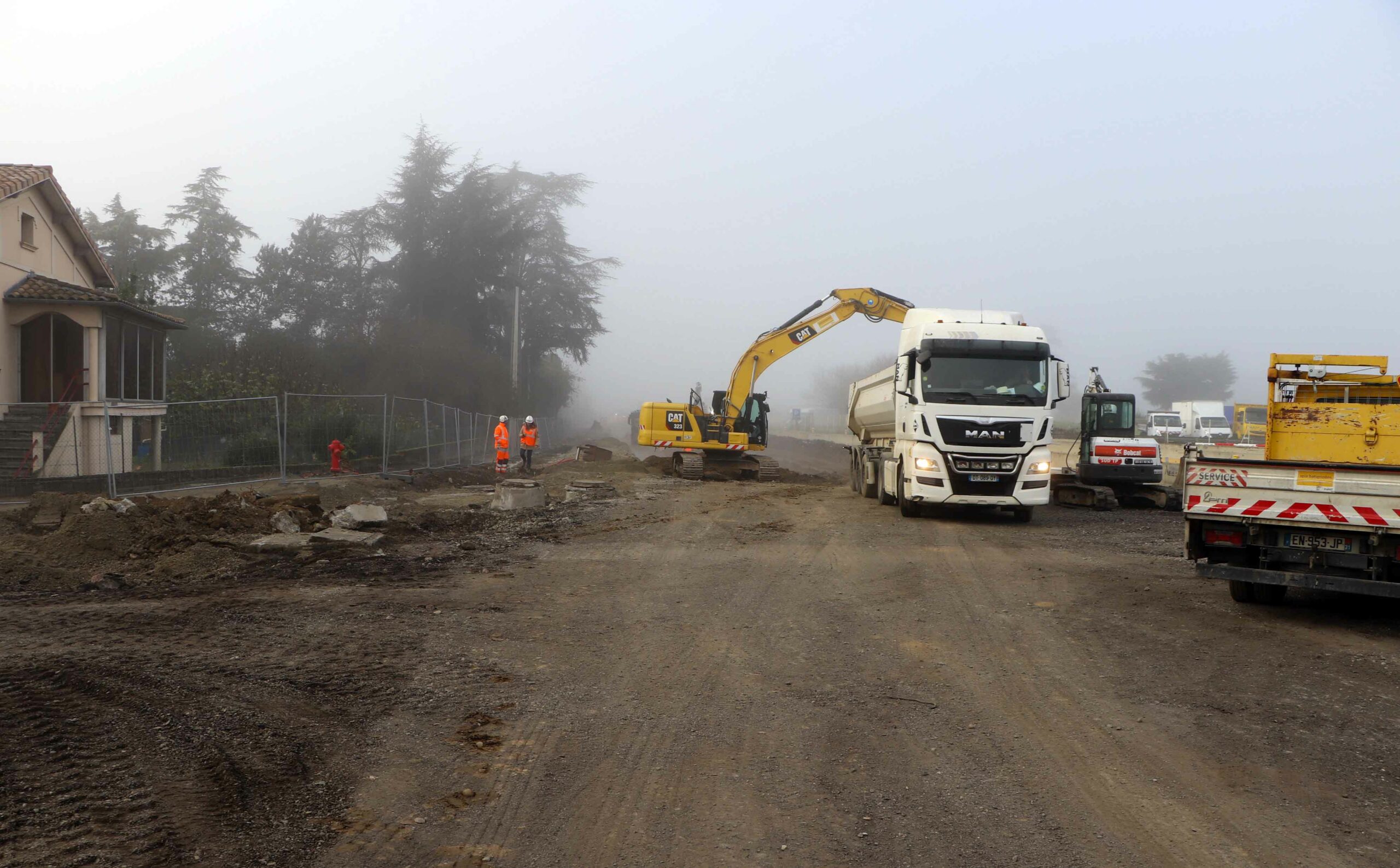

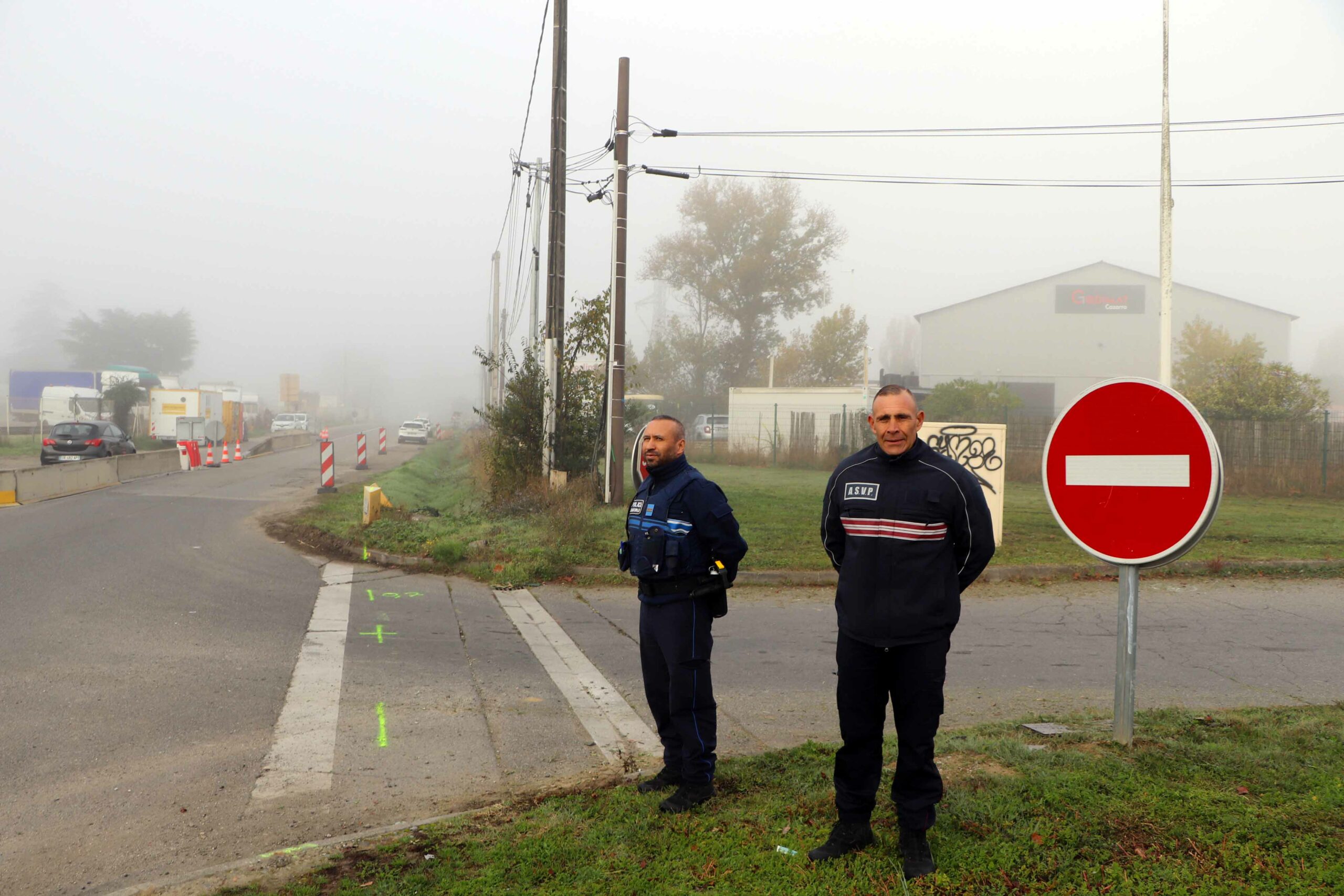

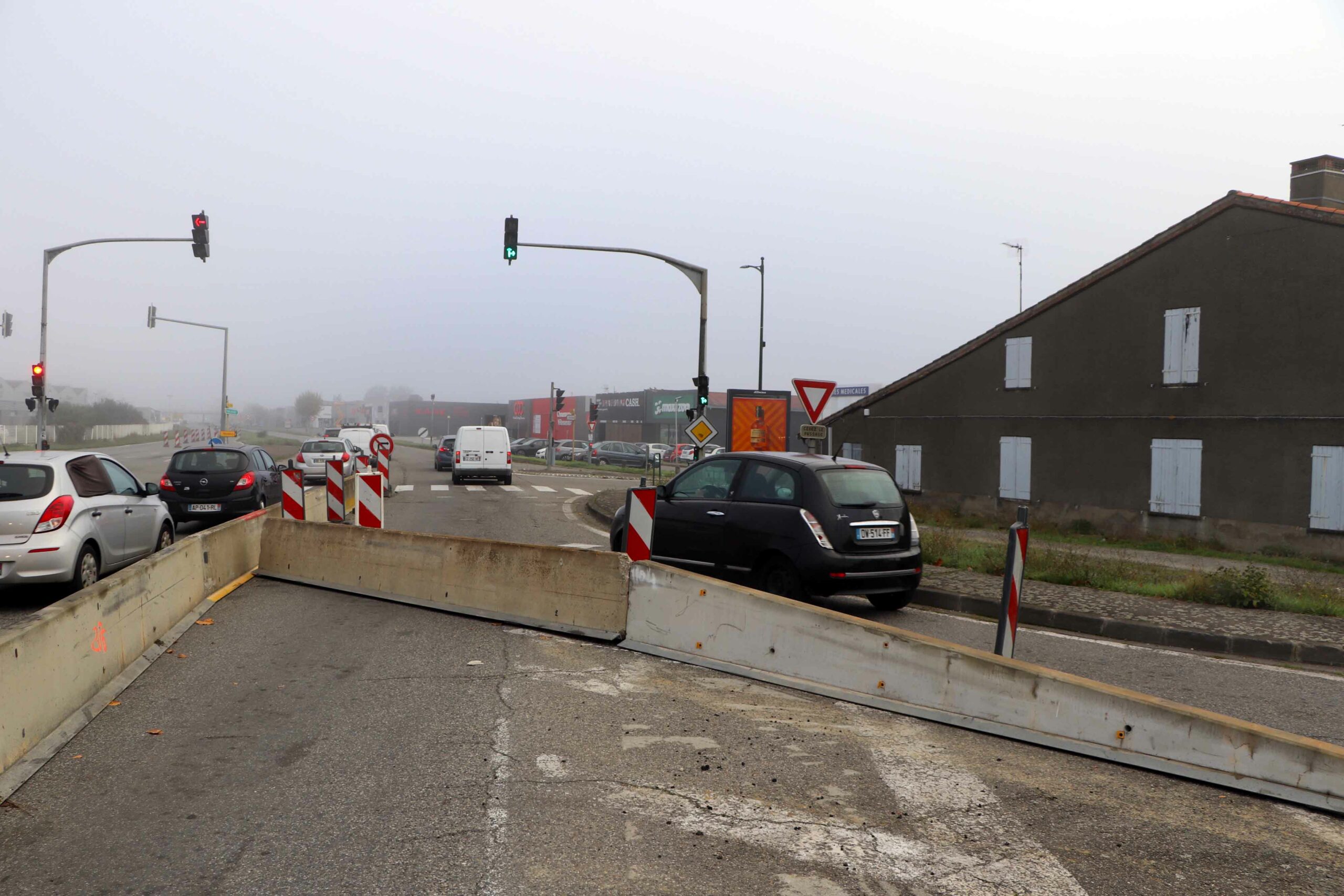

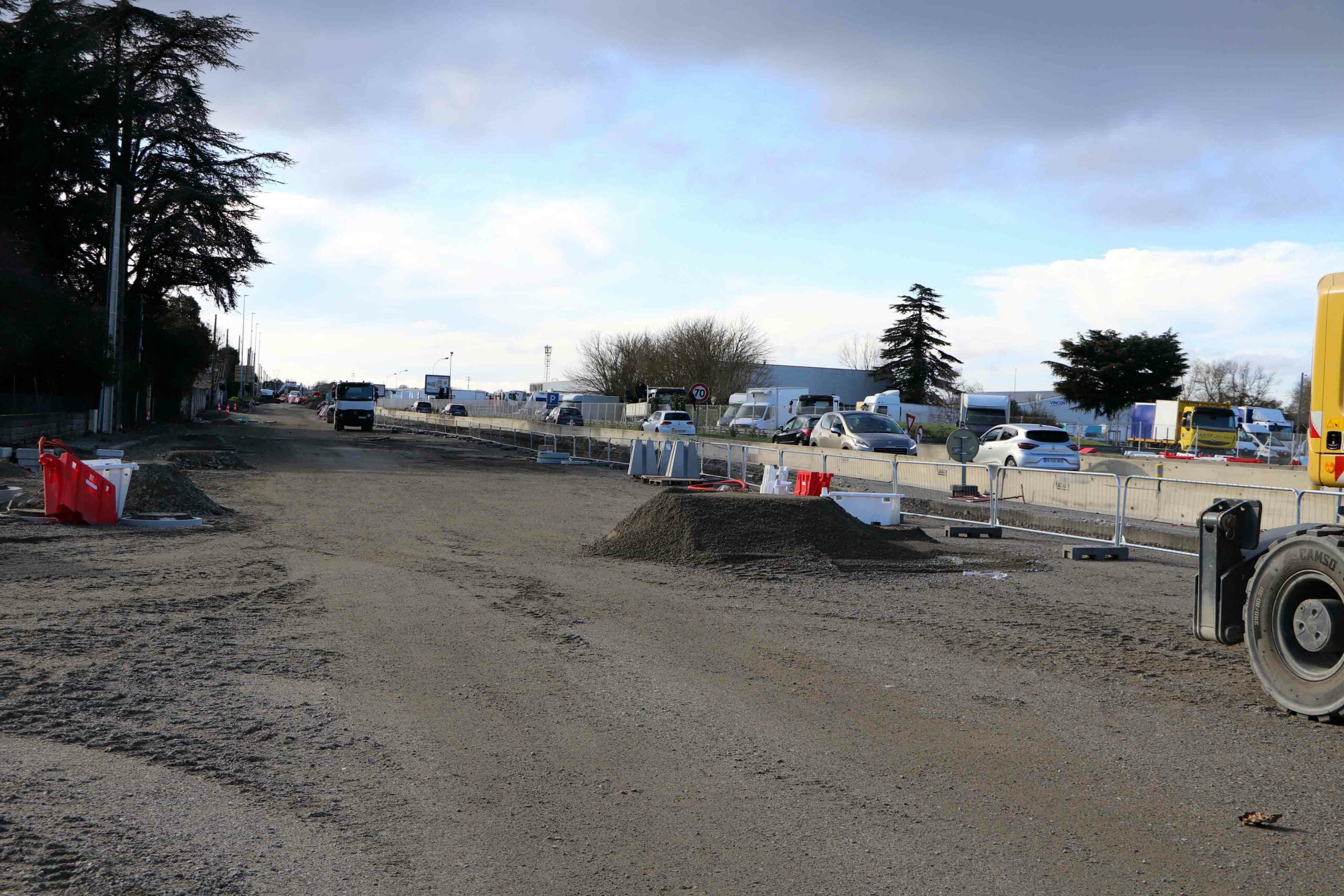

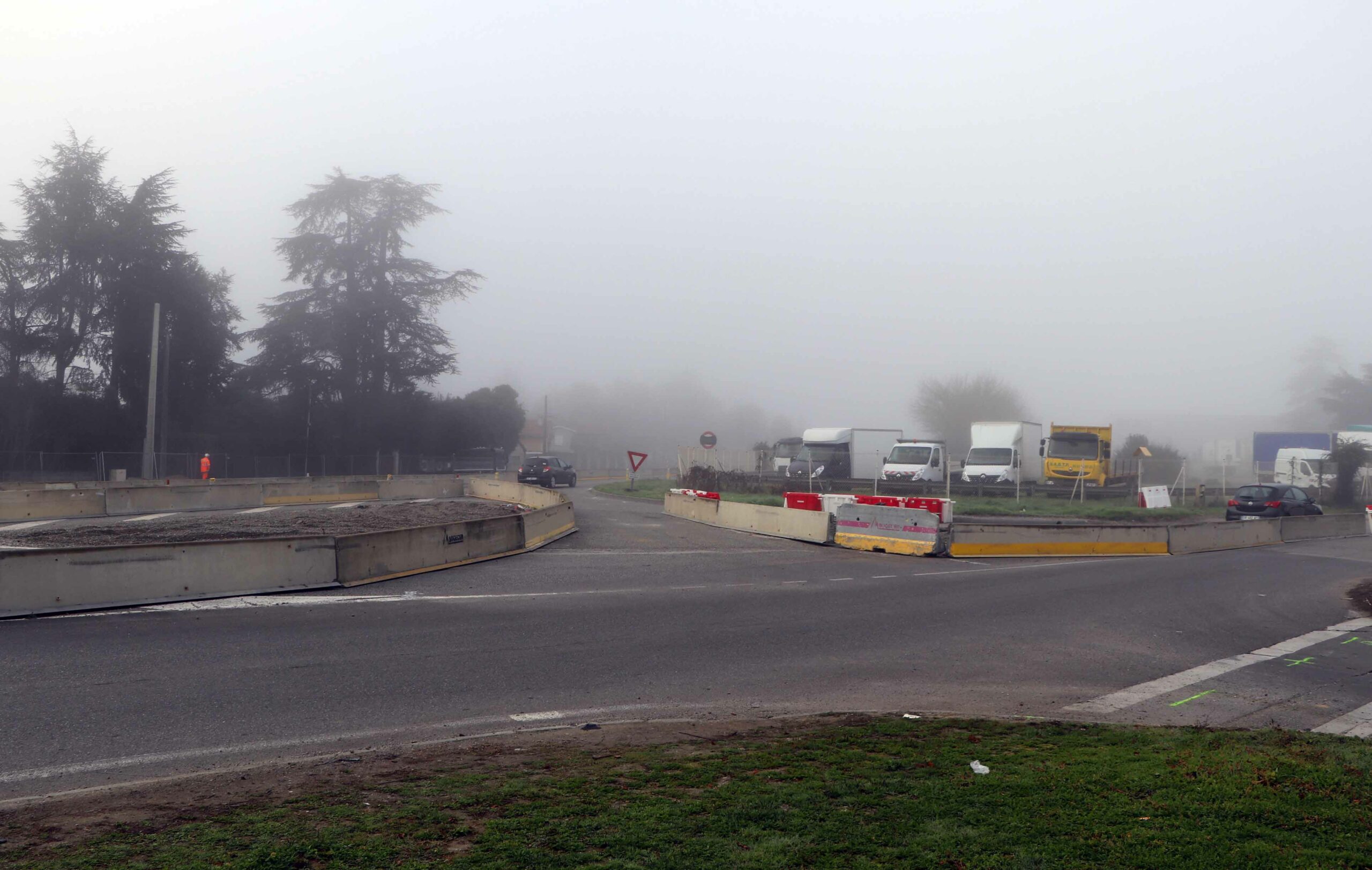

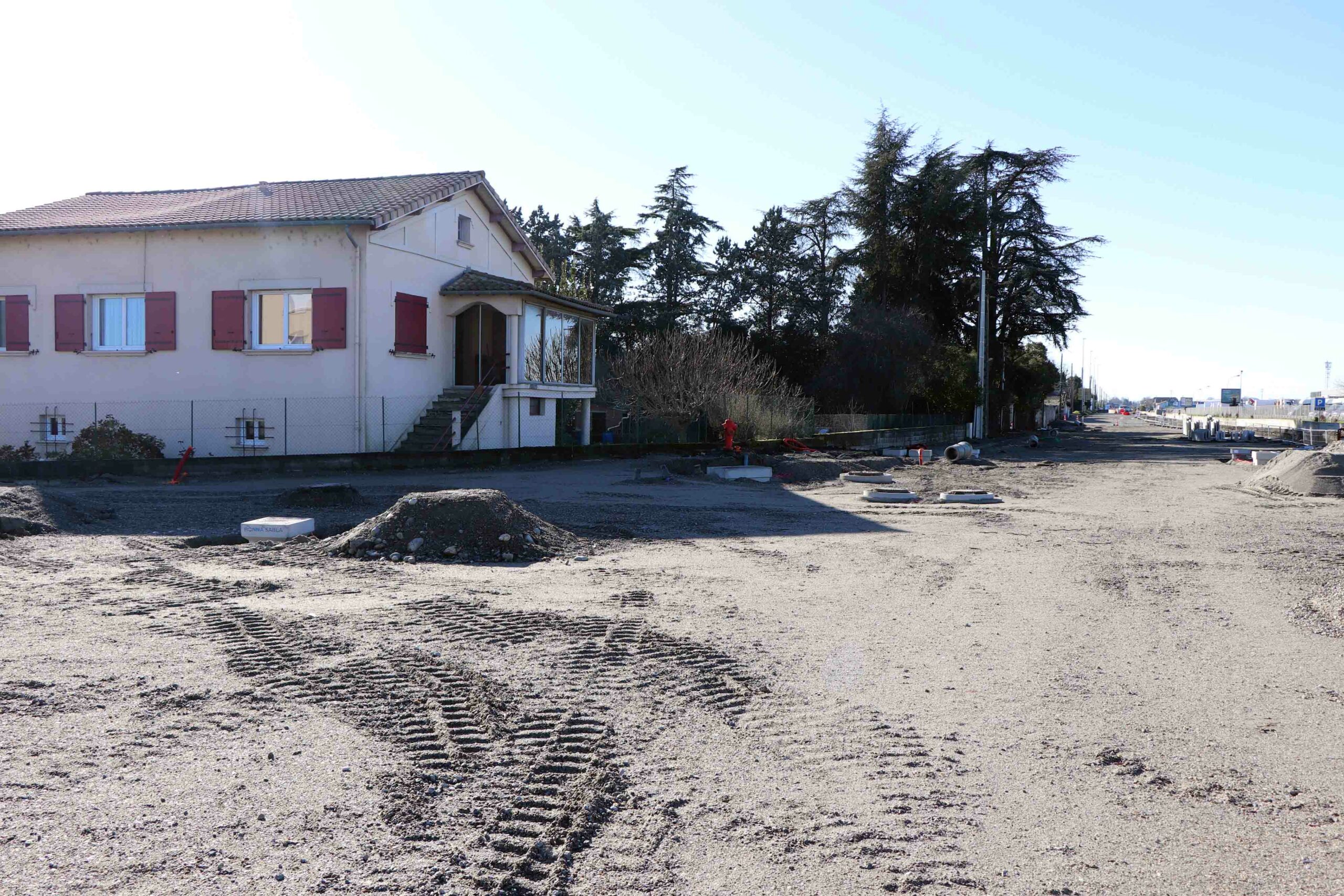

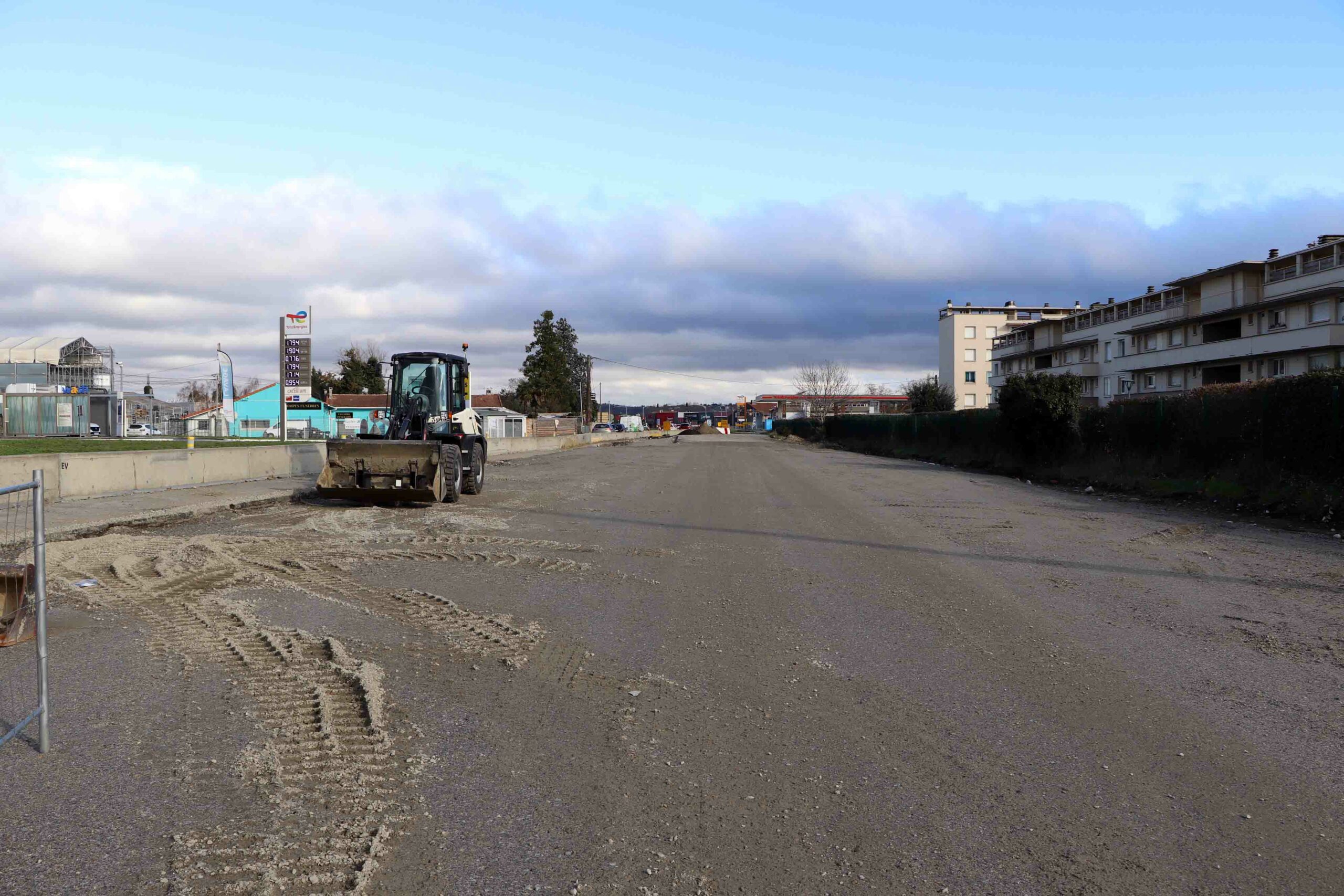

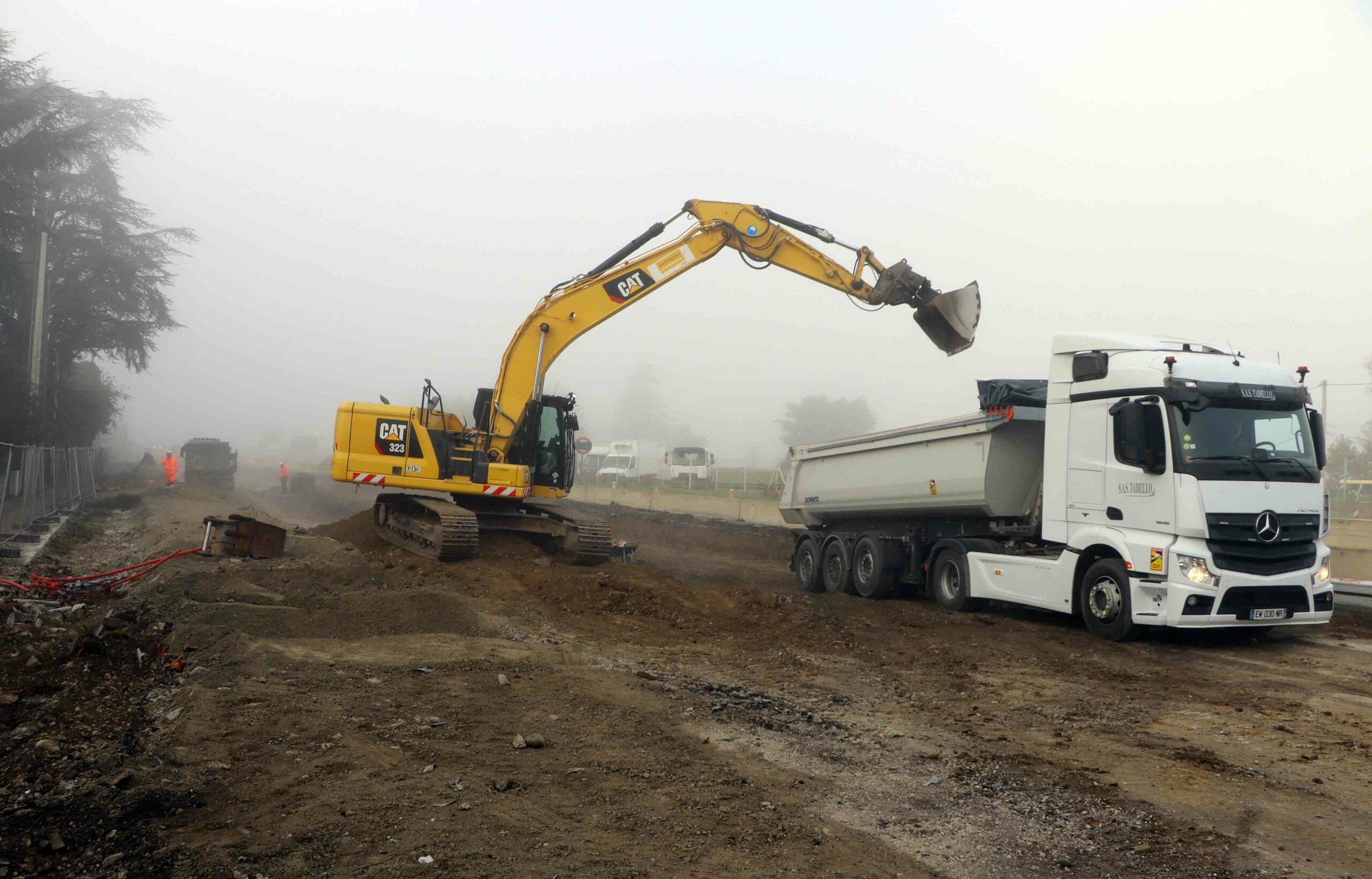

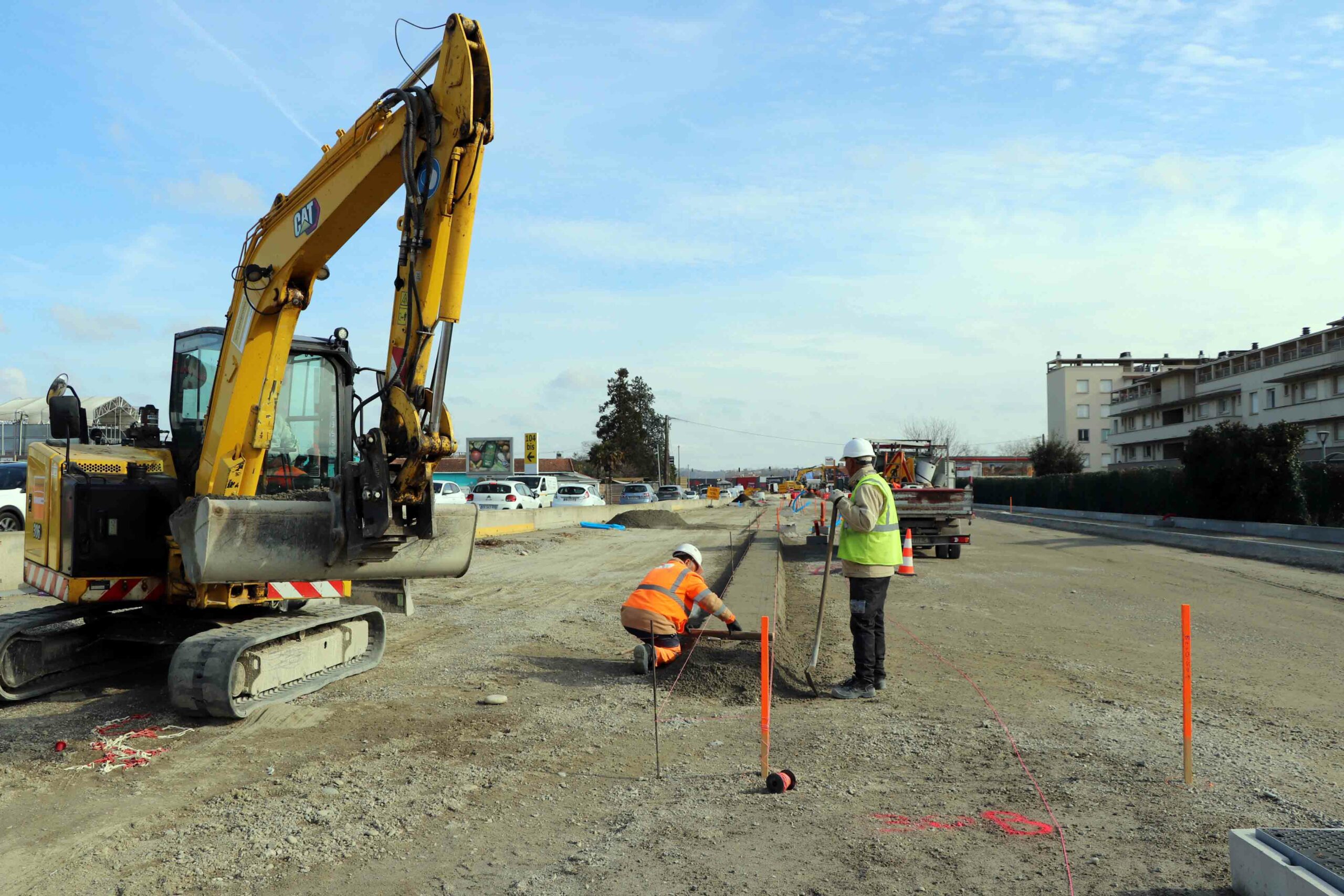

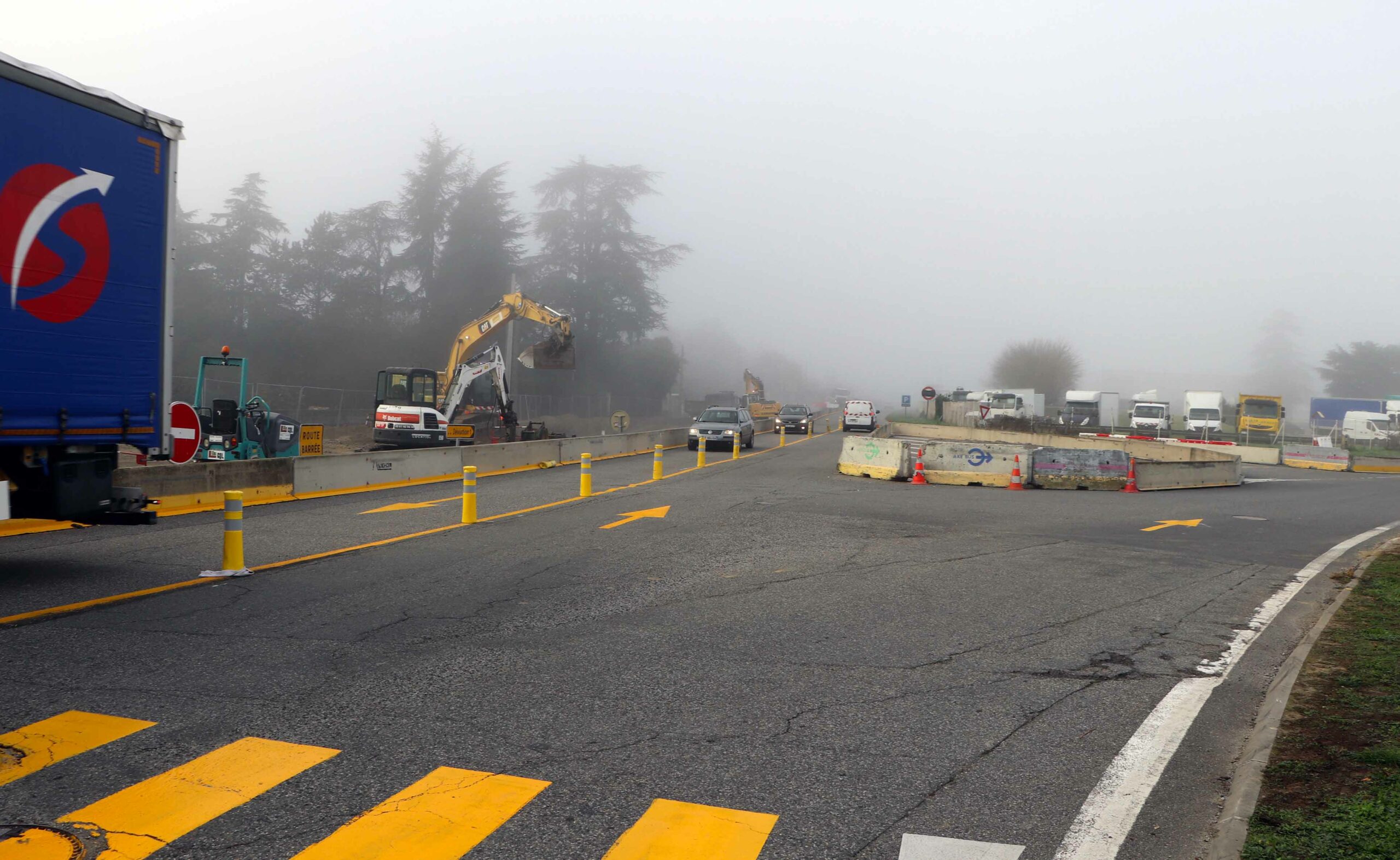

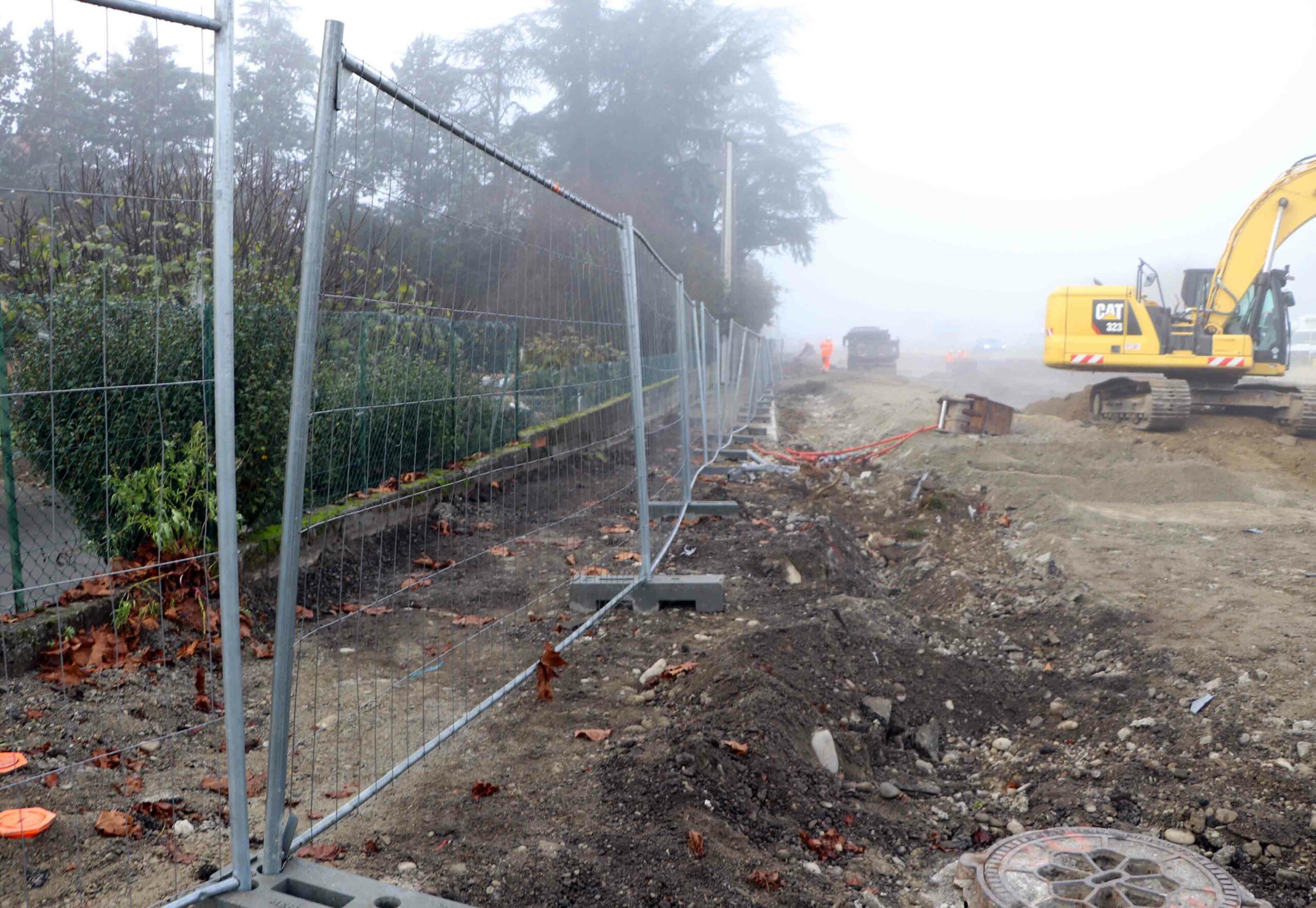

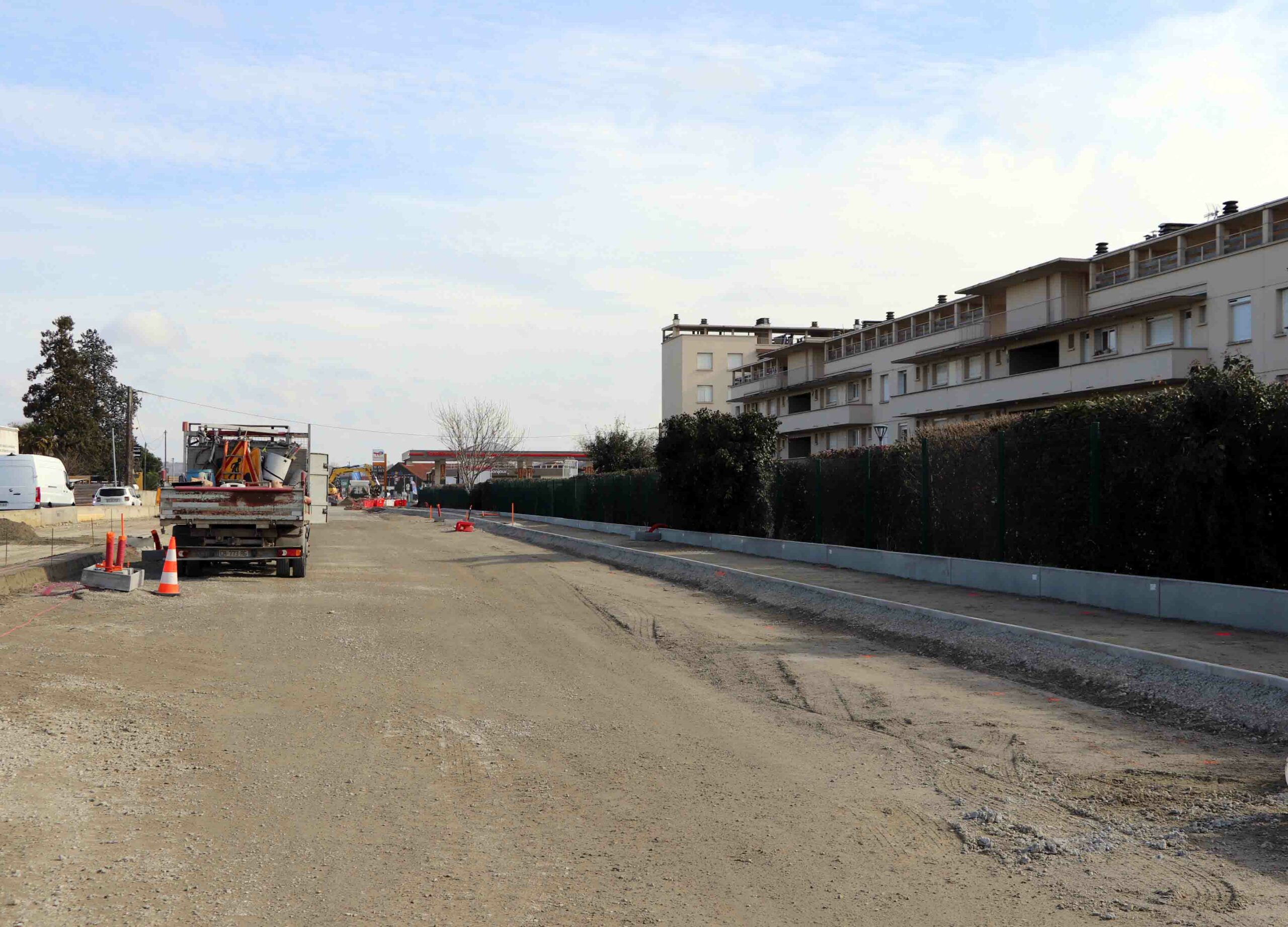

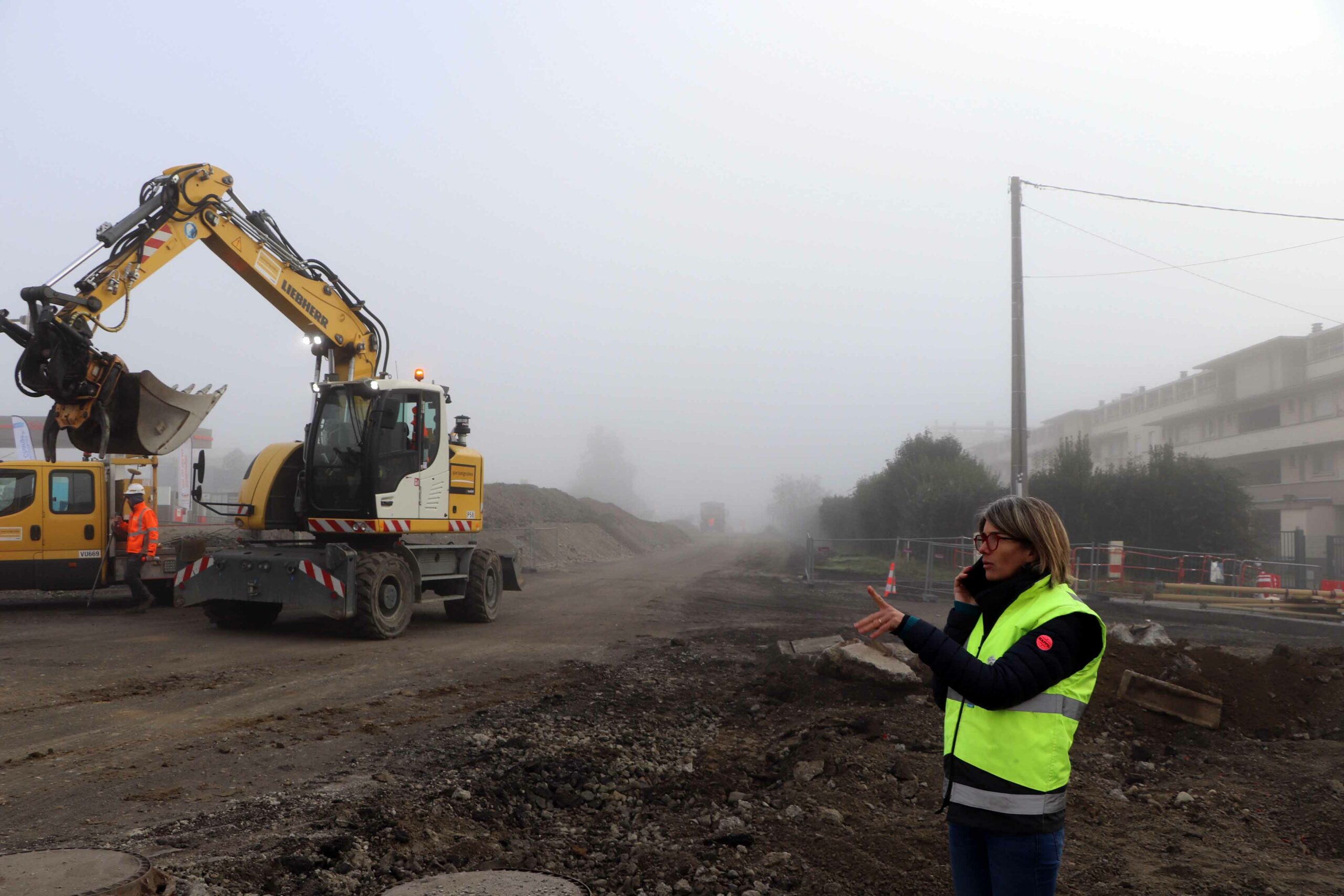

Le chantier avance !
Depuis 1 mois maintenant, tout est mis en œuvre pour maintenir la circulation dans les deux sens sur la Route d’Espagne et limiter au maximum la gêne occasionnée par ce chantier d’envergure.
Point régulier sur site sur l’organisation des déviations, installation d’aménagements de sécurité pour sécuriser et orienter les flux, installation de panneaux de signalisation… les équipes de la Ville concourent tous les jours au suivi de cet important programme d’aménagement et à la sécurité des circulations.

Contact

Pour toute questions, suggestions sur le chantier, les travaux en cours, vous pouvez contacter le Muretain agglo à l’adresse mail suivante :

lex.info@agglo-muretain.fr

Réseaux Express Vélo

Fin 2025 – début 2026, 2 réseaux Express Vélo, portés par le Conseil départemental, traverseront la commune.

Le REV 6 desservira les communes de Muret, Roques, Portet et Toulouse en longeant la RD817 et RD120. Inscrit dans le projet de requalification de la route d’Espagne, son tracé est pour l’instant transitoire. Des aménagements cyclables seront réalisés au long de la voie ferrée, avenues de Palarin et de la gare, avant de rejoindre le boulevard de l’Europe.

Le REV 4 desservira Labarthe sur Lèze, Pins-Justaret, Portet et Plaisance du Touch.

La Ligne de Bus Express

Les travaux de la Ligne de bus Express (LEX) ont débuté en janvier 2024 (à Muret et à Roques principalement).

Avec une mise en service prévue pour septembre 2025, la LEX reliera la gare de Muret à la station de métro Basso Cambo en 35 minutes via Portet. Elle sera effective du lundi au samedi, de 6h à 21h, avec une fréquence de 30 minutes, et toutes les 15 minutes aux heures de pointe.

3 arrêts de bus accessibles sont prévus à Portet.

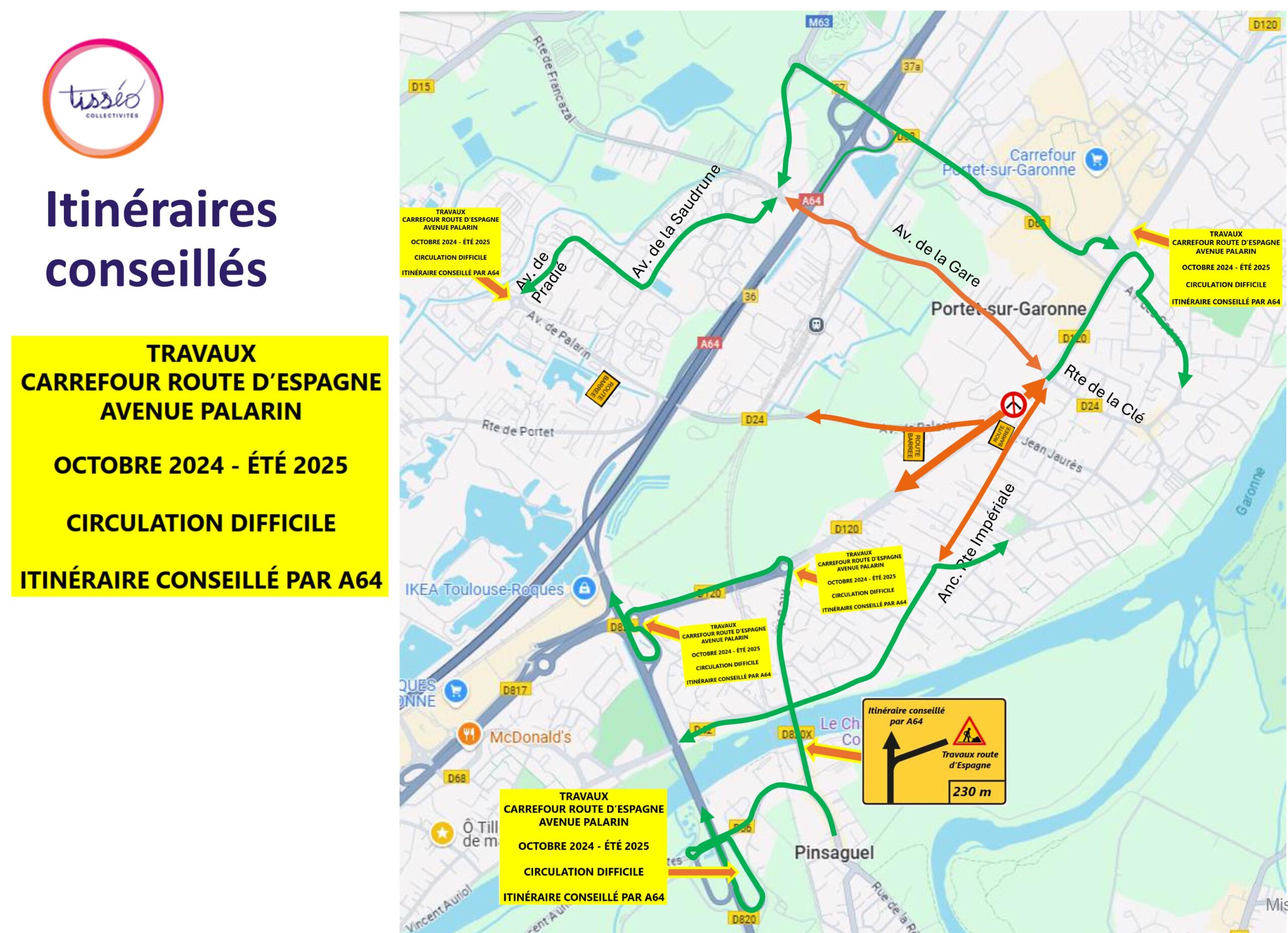

Itinéraires conseillés

}
